1. ETAPA
1. etapa zahrnuje základovou desku, kanalizaci, rozvody vody - teplé + studené

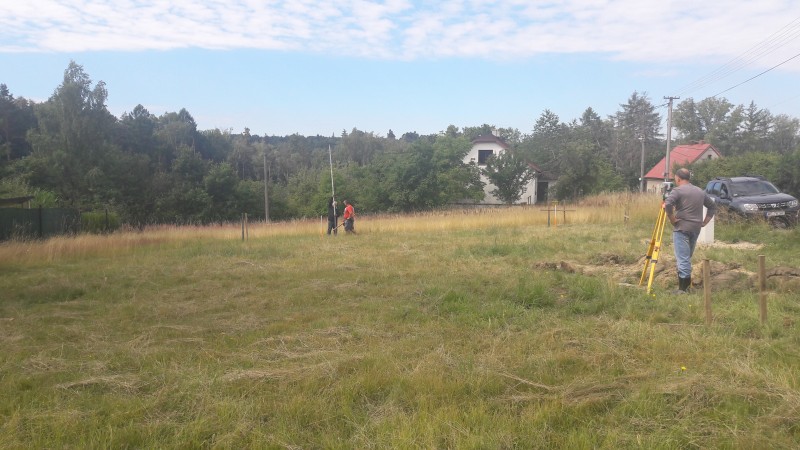

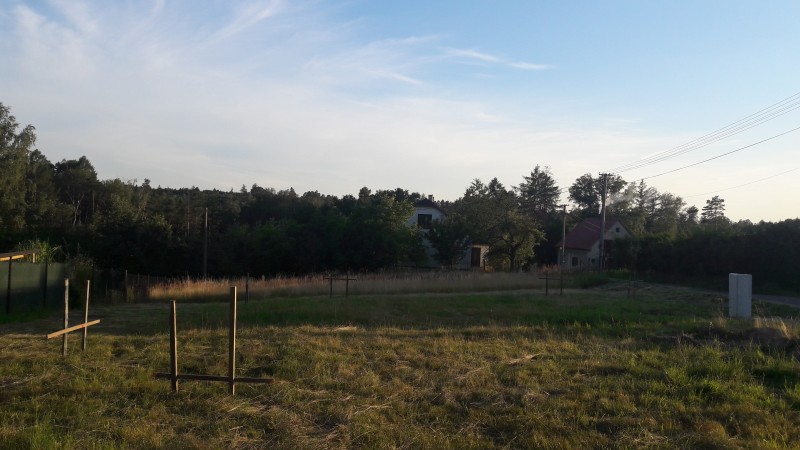

3. 7. 2018 proběhlo vytýčení stavby, během tří hodinek bylo vše hotovo.

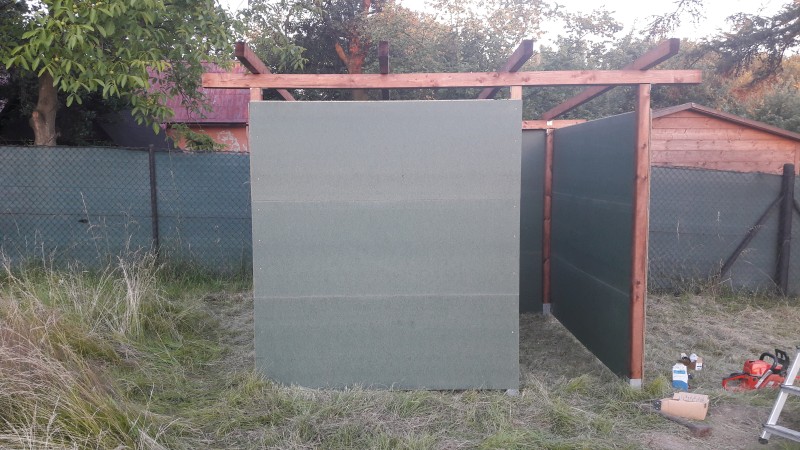

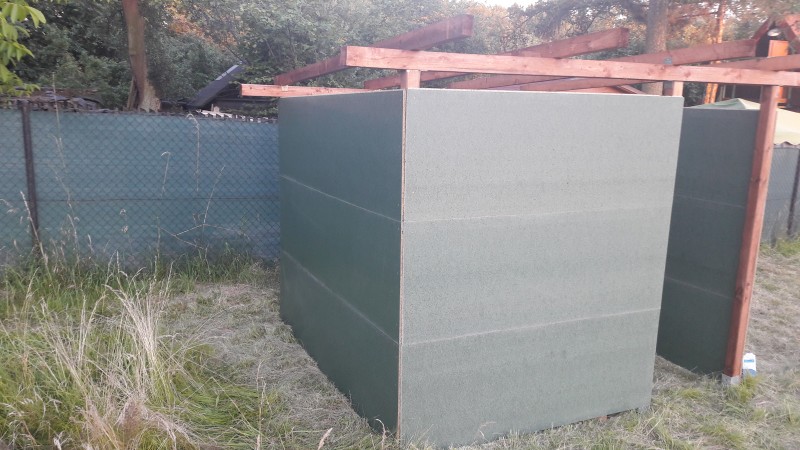

4. 7. 2018 jsme na doporučení p. Sojky začli pro dělníky stavět kůlnu, aby měli kam schovat pracovní náčiní. Kůlnu po ukončení stavby budeme využívat pro své účely. Vzhledem k tomu, že plechové garáže nebo zahradní domky jsou poměrně drahé, nakoupili jsme v PL materiál za rozumnou cenu a dali se do práce.
06.07.2018 je kůlna dokončena. Stavba nám trvala necelé tři dny. V tuto chvíli zatím "dle našeho názoru" postačí pro dělníky provizorně tak jak je.
Svépomoci budeme stavět ještě hospodárku / dílnu a přístřešek na auto. Na to máme ale ještě dostatek času.
9.7.2018 bylo přivezeno kamenivo a písek, o vše se postaral p. Sojka.
11.7.2018 se zahájila 1. ETAPA naší stavby. V

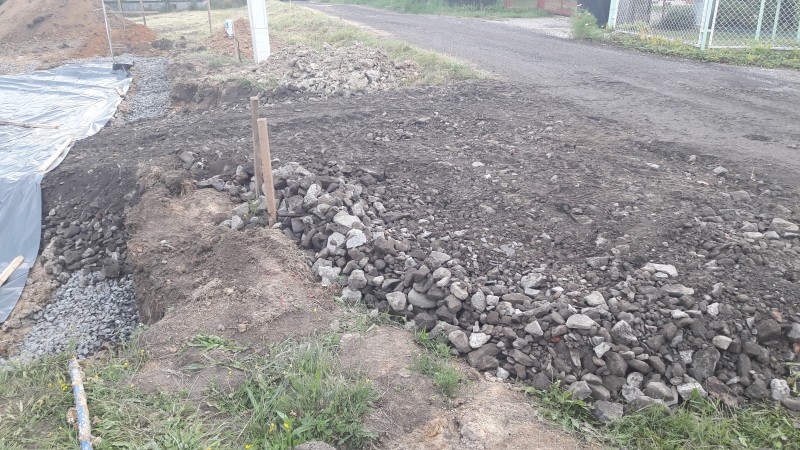

tento den se vykopaly základy pro náš dům. V první řadě bylo zapotřebí zpevnit příjezd na staveniště.
Bohužel nám zrovna dvakrát nepřálo počasí a přes den párkrát zapršelo. Z tohoto důvodu se pracantům se zmoklou zeminou moc dobře nepracovalo.

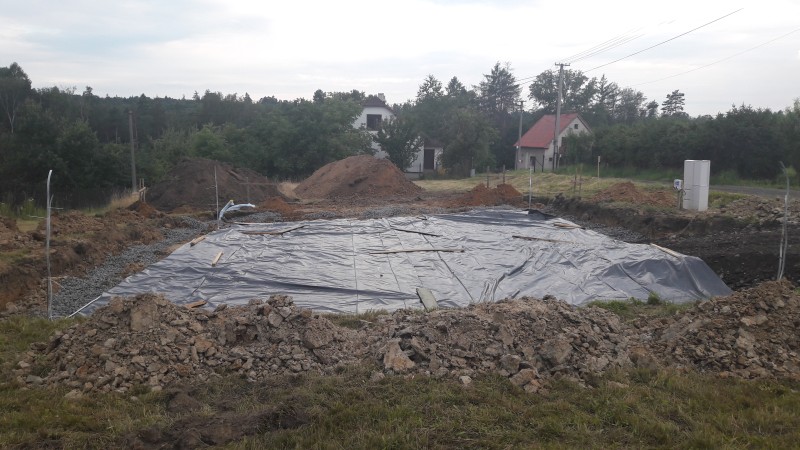

Jelikož 11.7. přes den pršelo a déšť náš čekal ještě i v noci, bylo zapotřebí výkop zakrýt plachtou. I přes ne moc hezké počasí šla práce dělníkům od ruky a během jednoho dne měli hotovo.

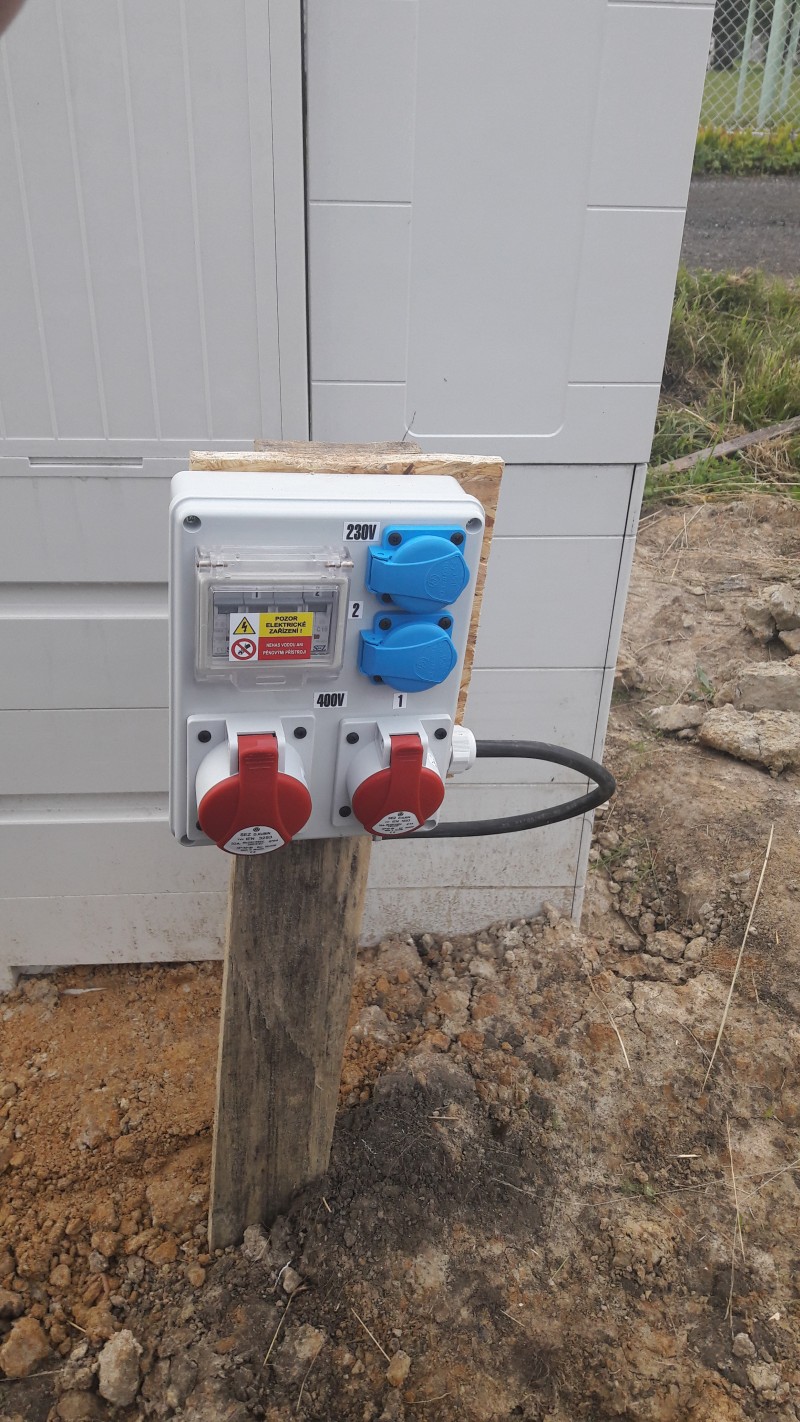

Jelikož jsme věděli, že ve čtvrtek 12.7.2018 nám mají přijet zapojit elektroměr, domluvili jsme se s elektrikářem, že nám ještě den před osazením elektroměru napojí skříňku se zásuvkami, abychom nemuseli obtěžovat sousedy ohledně dočasného odběru. Jakmile bude stavba dokončena, zásuvkovou skříňku přetáhneme na praktičtější místo.

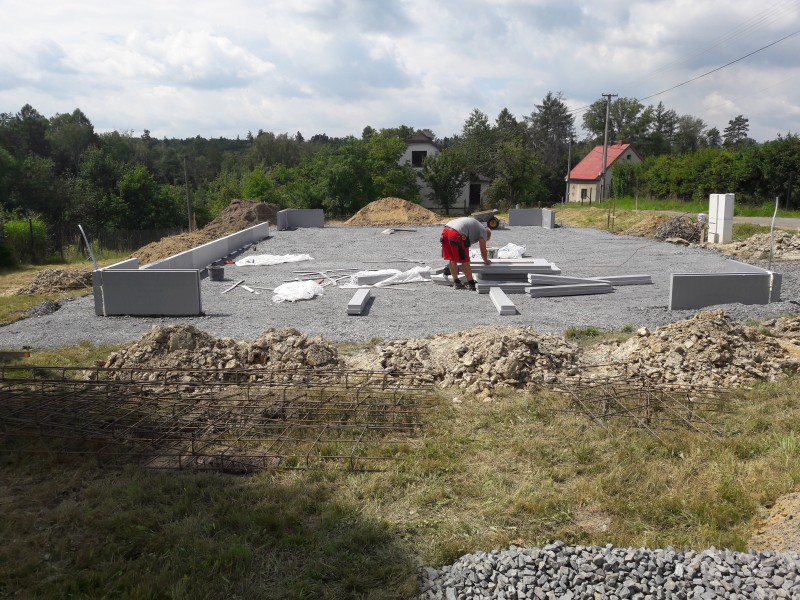

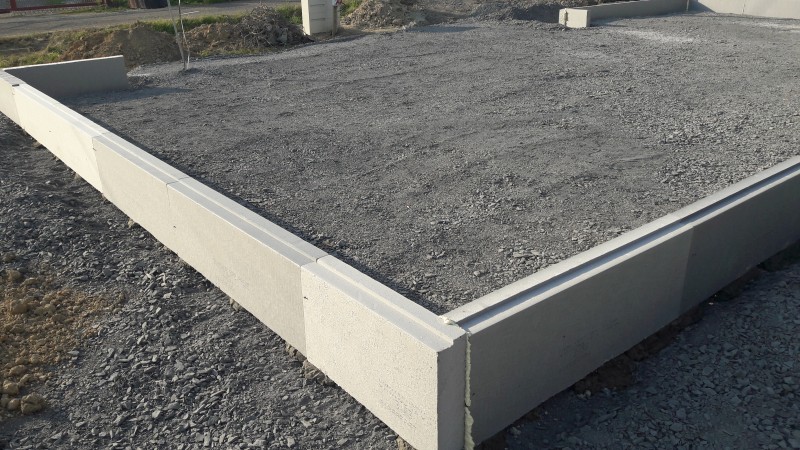

12.7.2018 se navozilo další kamení do základů. Na pozemku jsme byli po sedmé večer a stále se pracovalo.
13.7.2018 se na stavbě pokračuje, kamenivo je udusané a na řadě je celotvrzený polystyren XPS. V příštím týdnu by se měli dořešit rozvody vody, kanalizace apod.. Také už se snad bude i dle slov p. Sojky zalévat.
16.7.2018 probíhají dokončovací práce 1. ETAPY,

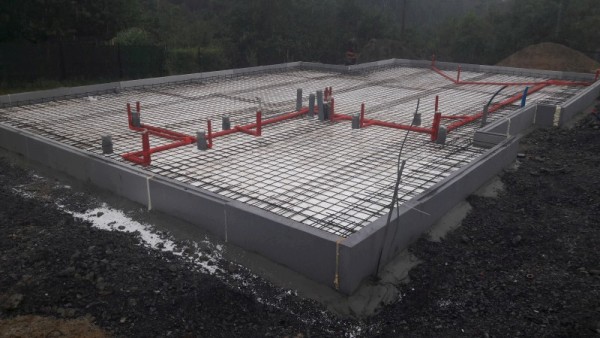

17. 7. 2018 Dokončení rozvodů vody, kanalizace a odvětrávání radonu

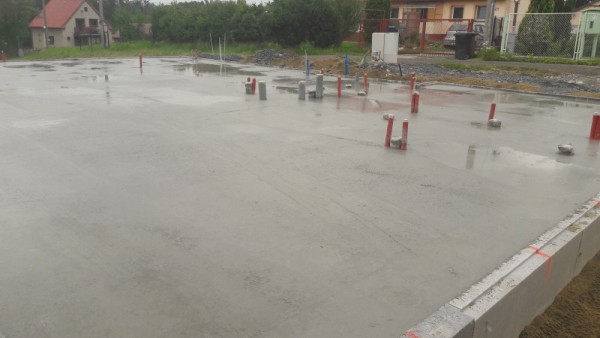

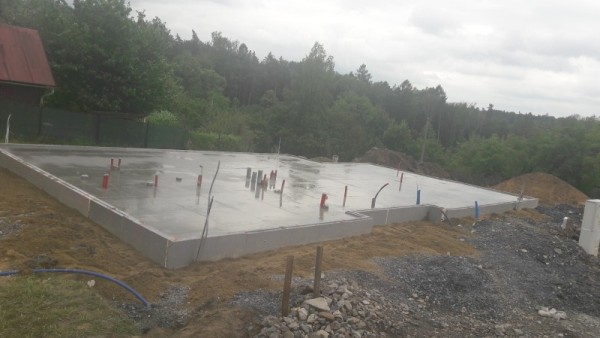

19. 7. 2018 se mohlo zalívat. Tímto se ukončila 1. etapa stavby, která trvala 7 dní.
